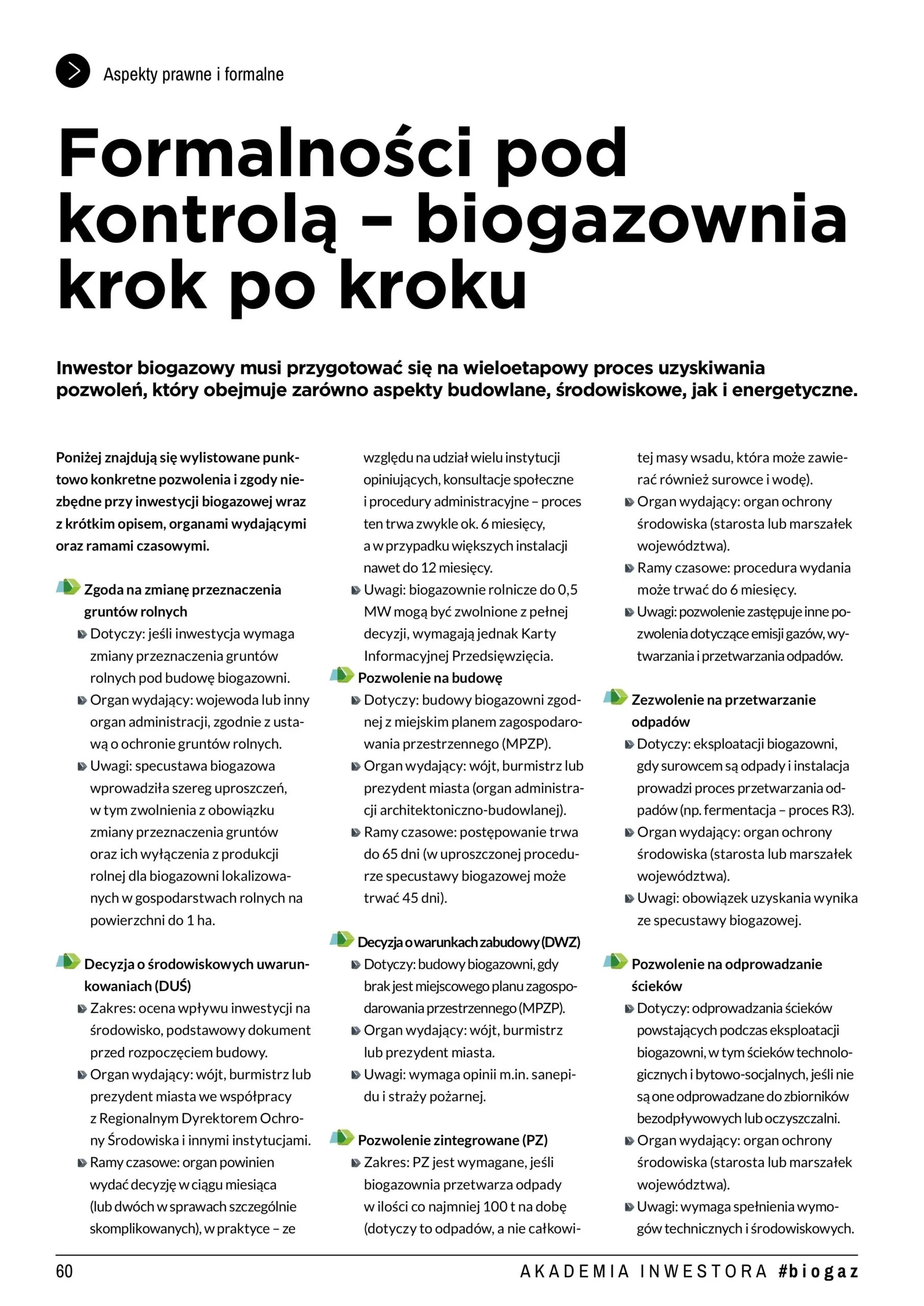

Formalności pod kontrolą – biogazownia krok po kroku

Inwestor biogazowy musi przygotować się na wieloetapowy proces uzyskiwania pozwoleń, który obejmuje zarówno aspekty budowlane, środowiskowe, jak i energetyczne. Poniżej znajdują się wylistowane punktowo konkretne pozwolenia i zgody niezbędne przy inwestycji w biogazownię wraz z krótkim opisem, organami wydającymi oraz ramami czasowymi.

Biogazownia – co to jest i jak działa instalacja?

Sama biogazownia to instalacja, w której w procesie fermentacji beztlenowej z materiałów organicznych powstaje biogaz wykorzystywany m.in. do produkcji energii elektrycznej lub cieplnej. W zależności od rodzaju instalacji, wykorzystywanych substratów oraz planowanej mocy może mieć ona różny charakter – od niewielkiej biogazowni rolniczej działającej przy gospodarstwie po większe obiekty przemysłowe.

Biogazownie polskie są jednym z rozwiązań wspierających rozwój odnawialnych źródeł energii, jednak ich realizacja wymaga odpowiedniego przygotowania technicznego i prawnego. Sama budowa biogazowni wiąże się z koniecznością przejścia przez szereg procedur administracyjnych, obejmujących m.in. kwestie środowiskowe, budowlane, zagospodarowania przestrzennego oraz przyłączenia instalacji do sieci energetycznej.

Jakie pozwolenia są potrzebne do budowy biogazowni?

Każda inwestycja w biogazownię wiąże się z koniecznością przeanalizowania szeregu wymogów prawnych. Procedura budowy biogazowni obejmuje nie tylko kwestie związane z samą realizacją obiektu, ale również zagadnienia dotyczące ochrony środowiska, zagospodarowania przestrzennego, gospodarki odpadami czy późniejszej produkcji energii. Dlatego odpowiednio przygotowane dla biogazowni dokumenty oraz prawidłowo przeprowadzona procedura administracyjna mają duże znaczenie dla sprawnego rozpoczęcia i prowadzenia inwestycji.

Zakres wymaganych formalności zależy przede wszystkim od rodzaju planowanej instalacji. Inaczej wygląda przygotowanie dokumentacji dla biogazowni rolniczej, która wykorzystuje substraty pochodzące z gospodarstwa, a inaczej dla instalacji przetwarzającej odpady. W praktyce pozwolenia dla biogazowni mogą obejmować decyzje środowiskowe, zgody budowlane, zezwolenia odpadowe oraz wymagania związane z przyłączeniem instalacji do infrastruktury energetycznej.

Poniżej przedstawiono najważniejsze etapy administracyjne, które mogą być wymagane przy realizacji inwestycji w biogazownię. Szczegółowe obowiązki zależą od indywidualnych parametrów przedsięwzięcia, dlatego przed rozpoczęciem procedury warto skonsultować planowaną inwestycję ze specjalistą zajmującym się prawem energetycznym i inwestycjami OZE. Więcej informacji na temat regulacji dotyczących tego sektora można znaleźć w opracowaniu dotyczącym instalacji OZE w Polsce.

Jak uzyskać zgodę na zmianę przeznaczenia gruntów pod biogazownię?

Jednym z pierwszych aspektów, które należy przeanalizować przed rozpoczęciem inwestycji w biogazownię, jest możliwość wykorzystania konkretnej nieruchomości pod planowaną instalację. W przypadku gruntów rolnych konieczne może być uzyskanie zgody na zmianę ich przeznaczenia. Ma to szczególne znaczenie przy projektach takich jak biogazownia rolnicza, gdzie lokalizacja często znajduje się bezpośrednio na terenie gospodarstwa.

Przepisy przewidują jednak określone uproszczenia dla wybranych inwestycji. Dlatego przed rozpoczęciem procedury budowy biogazowni należy sprawdzić, czy planowane przedsięwzięcie spełnia warunki umożliwiające skorzystanie ze zwolnień lub uproszczonych zasad. Analiza lokalizacji pozwala ograniczyć ryzyko problemów formalnych na dalszych etapach realizacji inwestycji.

Zgoda na zmianę przeznaczenia gruntów rolnych

Dotyczy: jeśli inwestycja wymaga zmiany przeznaczenia gruntów rolnych pod budowę biogazowni.
Organ wydający: wojewoda lub inny organ administracji zgodnie z ustawą o ochronie gruntów rolnych[i].
Uwagi: specustawa biogazowa[ii] wprowadziła szereg uproszczeń, w tym zwolnienia z obowiązku zmiany przeznaczenia gruntów oraz ich wyłączenia z produkcji rolnej dla biogazowni lokalizowanych w gospodarstwach rolnych na powierzchni do 1 ha.

Decyzja środowiskowa dla biogazowni – kiedy jest wymagana?

Decyzja środowiskowa dla biogazowni jest jednym z najważniejszych dokumentów w procesie przygotowania inwestycji. Chociaż przepisy określają terminy prowadzenia postępowań administracyjnych, rzeczywisty czas uzyskania decyzji zależy od wielu czynników, m.in. konieczności uzyskania opinii innych organów, zakresu analiz środowiskowych oraz skali planowanego przedsięwzięcia. W praktyce decyzja środowiskowa dla biogazowni stanowi często jeden z pierwszych etapów całej procedury administracyjnej.

To, czy dana biogazownia wymaga decyzji środowiskowej, zależy m.in. od rodzaju instalacji, jej parametrów technicznych oraz sposobu wykorzystania surowców. Szczególnej analizy wymagają większe obiekty oraz instalacje wykorzystujące odpady. Brak wymaganej decyzji może uniemożliwić przejście do kolejnych etapów inwestycji, dlatego kwestia ta powinna zostać oceniona już na początku planowania przedsięwzięcia.

Decyzja o środowiskowych uwarunkowaniach (DUŚ)

Zakres: ocena wpływu inwestycji na środowisko, podstawowy dokument przed rozpoczęciem budowy.
Organ wydający: wójt, burmistrz lub prezydent miasta we współpracy z Regionalnym Dyrektorem Ochrony Środowiska i innymi instytucjami.
Ramy czasowe: organ powinien wydać decyzję w ciągu miesiąca (lub dwóch w sprawach szczególnie skomplikowanych), w praktyce – ze względu na udział wielu instytucji opiniujących, konsultacje społeczne i procedury administracyjne – proces ten trwa zwykle około 6 miesięcy, a w przypadku większych instalacji nawet do 12 miesięcy.
Uwagi: biogazownie rolnicze do 0,5 MW mogą być zwolnione z pełnej decyzji, wymagają jednak Karty Informacyjnej Przedsięwzięcia.

Pozwolenie na budowę biogazowni – jakie wymagania musi spełnić inwestor?

Uzyskanie pozwolenia na budowę biogazowni jest jednym z kluczowych etapów całego procesu inwestycyjnego. Dokument ten potwierdza możliwość realizacji planowanego obiektu zgodnie z przepisami prawa budowlanego oraz wymaganiami dotyczącymi zagospodarowania terenu. W praktyce pozwolenie na budowę biogazowni jest niezbędne, aby rozpocząć legalne prace związane z wykonaniem instalacji.

Warto pamiętać, że możliwość realizacji inwestycji nie wynika wyłącznie z obowiązywania miejscowego planu zagospodarowania przestrzennego. Jeżeli teren nie jest objęty MPZP, inwestor może być zobowiązany do uzyskania decyzji o warunkach zabudowy. Oznacza to, że przed rozpoczęciem procedury budowy biogazowni konieczne jest sprawdzenie uwarunkowań planistycznych oraz ustalenie, jakie dokumenty i decyzje będą wymagane w konkretnej lokalizacji.

Przygotowanie wniosku o pozwolenie na budowę biogazowni wymaga zgromadzenia odpowiedniej dokumentacji technicznej oraz przeanalizowania wymagań dotyczących planowanej instalacji. Inwestor powinien uwzględnić m.in. parametry obiektu, sposób jego funkcjonowania oraz pozostałe decyzje administracyjne niezbędne na poszczególnych etapach inwestycji. Prawidłowe przygotowanie dokumentacji pozwala ograniczyć ryzyko opóźnień w realizacji przedsięwzięcia. Szczegółowe wymogi budowlane dla instalacji OZE w Polsce zostały omówione w innym artykule.

Pytanie, czy każdy zakład wymaga pozwolenia dla biogazowni na budowę, należy oceniać indywidualnie, ponieważ znaczenie mają parametry techniczne instalacji oraz zakres planowanych robót. W przypadku większych obiektów związanych z produkcją energii wymagania formalne są zazwyczaj bardziej rozbudowane.

Przy ustalaniu formalności związanych z budową biogazowni należy również zweryfikować właściwość organów administracji. Organ odpowiedzialny za wydanie decyzji budowlanych zależy od rodzaju i zakresu inwestycji oraz przepisów określających właściwość miejscową i rzeczową danego organu.

Pozwolenie na budowę

Dotyczy: budowy biogazowni zgodnej z miejskim planem zagospodarowania przestrzennego (MPZP).
Organ wydający: wójt, burmistrz lub prezydent miasta (organ administracji architektoniczno-budowlanej).
Ramy czasowe: postępowanie trwa do 65 dni (w uproszczonej procedurze specustawy biogazowej może trwać 45 dni).

Budowa biogazowni bez MPZP – kiedy potrzebna jest decyzja o warunkach zabudowy?

Nie każda nieruchomość przeznaczona pod biogazownię znajduje się na obszarze objętym miejscowym planem zagospodarowania przestrzennego. W takiej sytuacji inwestor musi sprawdzić możliwość realizacji przedsięwzięcia poprzez uzyskanie decyzji o warunkach zabudowy. Jest to szczególnie istotne przy planowaniu inwestycji w lokalizacjach, dla których gmina nie uchwaliła MPZP.

Decyzja o warunkach zabudowy dla biogazowni określa, czy konkretna lokalizacja pozwala na realizację planowanego obiektu oraz jakie wymagania należy spełnić podczas przygotowania inwestycji. Odpowiedź na pytanie, czy budowa biogazowni jest możliwa bez miejscowego planu zagospodarowania przestrzennego, zależy więc od uzyskania pozytywnej decyzji administracyjnej.

Przed rozpoczęciem procedury warto przeanalizować także uwarunkowania lokalne, ponieważ w przypadku biogazowni znaczenie mogą mieć kwestie związane z sąsiednią zabudową, infrastrukturą techniczną czy oddziaływaniem inwestycji na otoczenie.

Decyzja o warunkach zabudowy (DWZ)

Dotyczy: budowy biogazowni, gdy brak jest miejscowego planu zagospodarowania przestrzennego (MPZP).
Organ wydający: wójt, burmistrz lub prezydent miasta.
Uwagi: wymaga opinii m.in. sanepidu i straży pożarnej.

Kiedy biogazownia wymaga pozwolenia zintegrowanego?

W przypadku części inwestycji związanych z przetwarzaniem większych ilości odpadów konieczne może być uzyskanie pozwolenia zintegrowanego. Ten dokument ma szczególne znaczenie dla instalacji, które ze względu na skalę działania mogą oddziaływać na różne elementy środowiska, m.in. powietrze, wodę czy gospodarkę odpadami.

Wymagania dotyczące pozwolenia zintegrowanego zależą przede wszystkim od charakteru prowadzonej działalności. Nie każda biogazownia będzie objęta takim obowiązkiem — inaczej wygląda sytuacja niewielkiej biogazowni rolniczej wykorzystującej własne substraty, a inaczej instalacji przemysłowej przetwarzającej odpady w dużych ilościach.

Prawidłowe określenie rodzaju działalności i skali instalacji pozwala ustalić, jakie pozwolenia dla biogazowni będą rzeczywiście wymagane przed rozpoczęciem jej eksploatacji.

Pozwolenie zintegrowane (PZ)

Zakres: PZ jest wymagane, jeśli biogazownia przetwarza odpady w ilości co najmniej 100 ton na dobę (dotyczy to odpadów, a nie całkowitej masy wsadu, która może zawierać również surowce i wodę).
Organ wydający: organ ochrony środowiska (starosta lub marszałek województwa).
Ramy czasowe: procedura wydania może trwać do 6 miesięcy.
Uwagi: pozwolenie zastępuje inne pozwolenia dotyczące emisji gazów, wytwarzania i przetwarzania odpadów.

Przetwarzanie odpadów w biogazowni – jakie zezwolenia są potrzebne?

Jeżeli planowana biogazownia wykorzystuje odpady jako substrat do produkcji biogazu, konieczne jest przeanalizowanie obowiązków związanych z gospodarką odpadami. Dotyczy to przede wszystkim instalacji, w których prowadzony jest proces przetwarzania odpadów, np. poprzez fermentację.

Biogazownia bez decyzji środowiskowej lub bez wymaganych zezwoleń odpadowych może naruszać obowiązujące przepisy, dlatego przed rozpoczęciem działalności należy ustalić pełny zakres wymaganych formalności. Właściwe przygotowanie dokumentacji pozwala uniknąć problemów na etapie późniejszego użytkowania instalacji.

Zakres wymaganych dokumentów zależy od tego, czy instalacja wykorzystuje wyłącznie produkty rolne, czy również materiały kwalifikowane jako odpady. Z tego względu analiza prawna planowanej działalności powinna uwzględniać konkretny model funkcjonowania biogazowni.

Zezwolenie na przetwarzanie odpadów

Dotyczy: eksploatacji biogazowni, gdy surowcem są odpady i instalacja prowadzi proces przetwarzania odpadów (np. fermentacja – proces R3).
Organ wydający: organ ochrony środowiska (starosta lub marszałek województwa).
Uwagi: obowiązek uzyskania wynika ze specustawy biogazowej.

Gospodarka ściekami w biogazowni – kiedy potrzebne jest pozwolenie?

Podczas funkcjonowania biogazowni mogą powstawać różnego rodzaju ścieki związane zarówno z procesami technologicznymi, jak i zapleczem socjalnym obiektu. W zależności od sposobu zagospodarowania tych substancji konieczne może być uzyskanie odpowiedniego pozwolenia. Jest to jeden z elementów, który należy uwzględnić, przygotowując biogazownia dokumenty oraz planując sposób eksploatacji instalacji.

Przed rozpoczęciem działalności inwestor powinien określić, jakie rodzaje ścieków będą powstawały oraz w jaki sposób zostaną zagospodarowane. Właściwe zaplanowanie gospodarki wodno-ściekowej jest istotne nie tylko z punktu widzenia obowiązków administracyjnych, ale również prawidłowego funkcjonowania całego obiektu.

Zakres wymaganych formalności zależy od konkretnej technologii zastosowanej w instalacji. W przypadku większych obiektów analiza wymagań środowiskowych powinna być prowadzona już na etapie przygotowania inwestycji, razem z pozostałymi elementami procedury budowy biogazowni.

Pozwolenie na odprowadzanie ścieków

Dotyczy: odprowadzania ścieków powstających podczas eksploatacji biogazowni, w tym ścieków technologicznych i bytowo-socjalnych, jeśli nie są one odprowadzane do zbiorników bezodpływowych lub oczyszczalni.
Organ wydający: organ ochrony środowiska (starosta lub marszałek województwa).
Uwagi: wymaga spełnienia wymogów technicznych i środowiskowych.

Emisja z biogazowni – jakie wymagania środowiskowe musi spełnić instalacja?

Biogazownia podczas swojej pracy może powodować emisję określonych substancji do atmosfery. Dotyczy to przede wszystkim procesów związanych z fermentacją, spalaniem biogazu oraz funkcjonowaniem urządzeń technicznych wykorzystywanych w instalacji. Z tego względu jednym z elementów przygotowania inwestycji jest analiza obowiązków dotyczących ochrony powietrza.

W zależności od parametrów instalacji oraz zastosowanych rozwiązań technicznych konieczne może być uzyskanie odpowiednich pozwoleń środowiskowych. W przypadku części obiektów wymagania te są uwzględniane w ramach pozwolenia zintegrowanego, natomiast inne instalacje mogą podlegać odrębnym procedurom.

Prawidłowe przygotowanie dokumentacji pozwala określić, jakie obowiązki będzie musiała spełnić konkretna biogazownia w Polsce przed rozpoczęciem działalności oraz w trakcie jej późniejszego użytkowania.

Pozwolenie na emisję do powietrza

Dotyczy: emisji gazów, pyłów oraz dwutlenku węgla powstających podczas eksploatacji biogazowni, w tym emisje z procesów fermentacji, spalania biogazu czy wentylacji.
Organ wydający: organ ochrony środowiska (starosta lub marszałek województwa).
Uwagi: często zawarte w pozwoleniu zintegrowanym.

Oddanie biogazowni do użytkowania – jakie formalności należy spełnić?

Zakończenie budowy biogazowni nie zawsze oznacza możliwość natychmiastowego rozpoczęcia jej eksploatacji. Przed uruchomieniem instalacji inwestor powinien przeanalizować, jakie formalności są wymagane na końcowym etapie realizacji przedsięwzięcia oraz czy konieczne jest uzyskanie dodatkowych zgód administracyjnych. Prawidłowe przeprowadzenie tej części procedury pozwala rozpocząć korzystanie z obiektu zgodnie z jego przeznaczeniem i obowiązującymi przepisami.

W przypadku biogazowni etap oddania instalacji do użytkowania ma szczególne znaczenie, ponieważ obiekt łączy elementy infrastruktury budowlanej, technologicznej oraz energetycznej. Przed rozpoczęciem eksploatacji należy upewnić się, że wszystkie wymagania związane z realizacją inwestycji zostały spełnione, a zastosowane rozwiązania odpowiadają warunkom określonym w przepisach.

Procedura budowy biogazowni obejmuje więc nie tylko uzyskanie pozwoleń potrzebnych przed rozpoczęciem robót, ale również dopełnienie formalności związanych z zakończeniem inwestycji i przygotowaniem instalacji do bezpiecznego funkcjonowania.

Pozwolenie na użytkowanie

Dotyczy: zakończenia budowy i rozpoczęcia eksploatacji biogazowni.
Organ wydający: wójt, burmistrz lub prezydent miasta.
Ramy czasowe: po zakończeniu budowy, przed rozpoczęciem użytkowania.
Uwagi: obowiązek może być wskazany w pozwoleniu na budowę.

Sprzedaż energii z biogazowni – kiedy potrzebna jest koncesja URE?

Wytwarzanie energii elektrycznej z biogazu wiąże się z koniecznością spełnienia określonych wymogów regulacyjnych. W przypadku instalacji przekraczających wskazane w przepisach limity może być wymagana koncesja URE dla biogazowni. Jest to istotny etap szczególnie dla inwestorów, którzy planują sprzedaż wyprodukowanej energii.

Koncesja URE dla biogazowni jest jednym z elementów łączących sektor odnawialnych źródeł energii z regulacjami dotyczącymi rynku energetycznego. Zakres obowiązków zależy m.in. od mocy instalacji oraz rodzaju prowadzonej działalności.

Przed rozpoczęciem eksploatacji warto dokładnie ustalić, czy dana instalacja podlega obowiązkowi uzyskania koncesji, czy też może skorzystać ze zwolnienia przewidzianego dla określonych kategorii podmiotów.

Koncesja na wytwarzanie energii elektrycznej

Dotyczy: wytwarzania i sprzedaży energii elektrycznej z biogazu rolniczego w instalacjach powyżej mikroinstalacji (powyżej 50 kW).
Organ wydający: Prezes Urzędu Regulacji Energetyki (URE).
Uwagi: mikroinstalacje (do 50 kW) i niektóre biogazownie rolnicze są z koncesji zwolnione.

Przyłączenie biogazowni do sieci – jakie warunki trzeba spełnić?

Produkcja energii w biogazowni często wymaga podłączenia instalacji do odpowiedniej infrastruktury energetycznej. Przyłączenie biogazowni do sieci jest etapem, który pozwala na przekazywanie wyprodukowanej energii do systemu elektroenergetycznego.

Proces ten wymaga współpracy z operatorem systemu dystrybucyjnego oraz przygotowania odpowiedniej dokumentacji. Warunki techniczne przyłączenia zależą m.in. od mocy instalacji, lokalizacji oraz możliwości istniejącej sieci.

Pytanie, jakie warunki trzeba spełnić, aby przyłączyć biogazownię do sieci, powinno być analizowane już na początku inwestycji. Ma to znaczenie dla oceny opłacalności przedsięwzięcia oraz harmonogramu realizacji całego projektu.

Zgłoszenie przyłączenia do sieci elektroenergetycznej

Dotyczy: przyłączenia biogazowni do sieci w celu sprzedaży energii.
Organ wydający: operator systemu dystrybucyjnego (OSD).
Ramy czasowe: zgodnie ze specustawą biogazową, operator systemu dystrybucyjnego (OSD) ma obowiązek wydać warunki przyłączenia dla biogazowni rolniczej o mocy do 2 MW w terminie do 90 dni od dnia złożenia kompletnego wniosku o przyłączenie do sieci.

Wsparcie prawne przy inwestycjach w biogazownie

Realizacja biogazowni wymaga połączenia wiedzy z zakresu prawa energetycznego, administracyjnego, budowlanego oraz ochrony środowiska. Nawet dobrze przygotowana technicznie inwestycja może napotkać przeszkody, jeżeli formalności zostaną przeprowadzone nieprawidłowo lub bez uwzględnienia wszystkich wymaganych procedur.

Kancelaria GFP Legal wspiera przedsiębiorców i inwestorów realizujących projekty związane z odnawialnymi źródłami energii. Pomoc obejmuje m.in. analizę wymogów prawnych, przygotowanie i weryfikację dokumentacji oraz wsparcie w kontaktach z organami administracji. Osoby planujące inwestycję mogą skorzystać ze wsparcia specjalisty, jakim jest radca prawny OZE, który pomaga ocenić ryzyka prawne i prawidłowo zaplanować kolejne etapy przedsięwzięcia.

Kompleksowa analiza prawna może mieć szczególne znaczenie przy inwestycjach takich jak biogazownia, gdzie wymagania dotyczące budowy, środowiska i energetyki wzajemnie się uzupełniają.

FAQ – najczęstsze pytania dotyczące formalności przy budowie biogazowni

Jakie dokumenty są potrzebne do budowy biogazowni?

Zakres dokumentów zależy od rodzaju i skali planowanej instalacji. Dokumenty biogazowni mogą obejmować m.in. decyzje administracyjne dotyczące lokalizacji, dokumentację budowlaną, wymagane zgody środowiskowe oraz dokumenty związane z przyłączeniem do sieci. Przed rozpoczęciem inwestycji należy ustalić indywidualny zakres formalności dla konkretnego projektu.

Czy każda biogazownia wymaga decyzji środowiskowej?

Nie każda instalacja wymaga pełnej decyzji środowiskowej. Obowiązek jej uzyskania zależy od parametrów przedsięwzięcia, rodzaju wykorzystywanych surowców oraz potencjalnego wpływu na środowisko. W przypadku części biogazowni rolniczych możliwe są uproszczone procedury.

Ile trwa procedura uzyskania pozwoleń dla biogazowni?

Czas trwania procedury uzyskania pozwoleń dla biogazowni zależy od liczby wymaganych decyzji, rodzaju instalacji oraz sprawności prowadzonych postępowań administracyjnych. Najwięcej czasu mogą wymagać procedury związane z oceną oddziaływania na środowisko oraz uzyskaniem dodatkowych opinii.

Czy biogazownię można wybudować bez miejscowego planu zagospodarowania przestrzennego?

Tak, w określonych sytuacjach jest to możliwe. Jeżeli dla danego terenu nie obowiązuje MPZP, inwestor może być zobowiązany do uzyskania decyzji o
